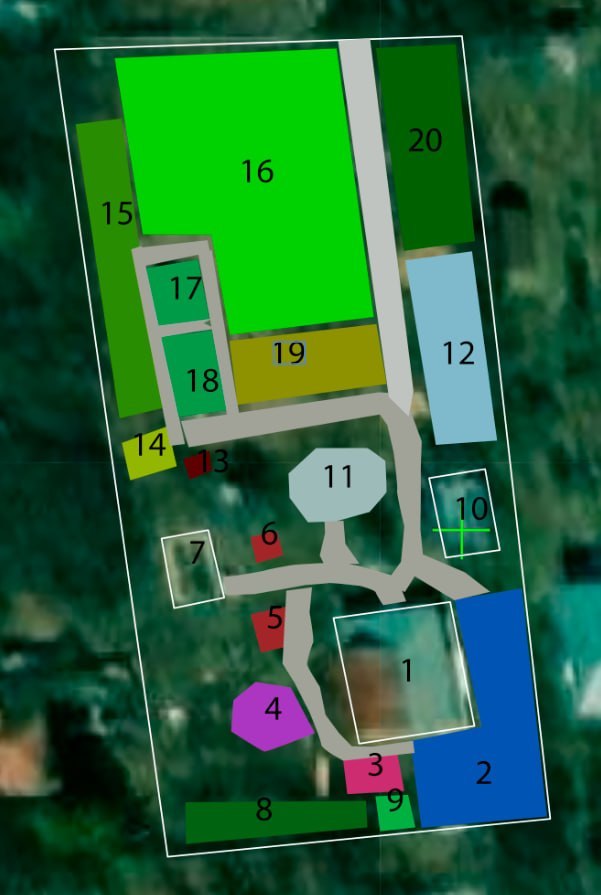

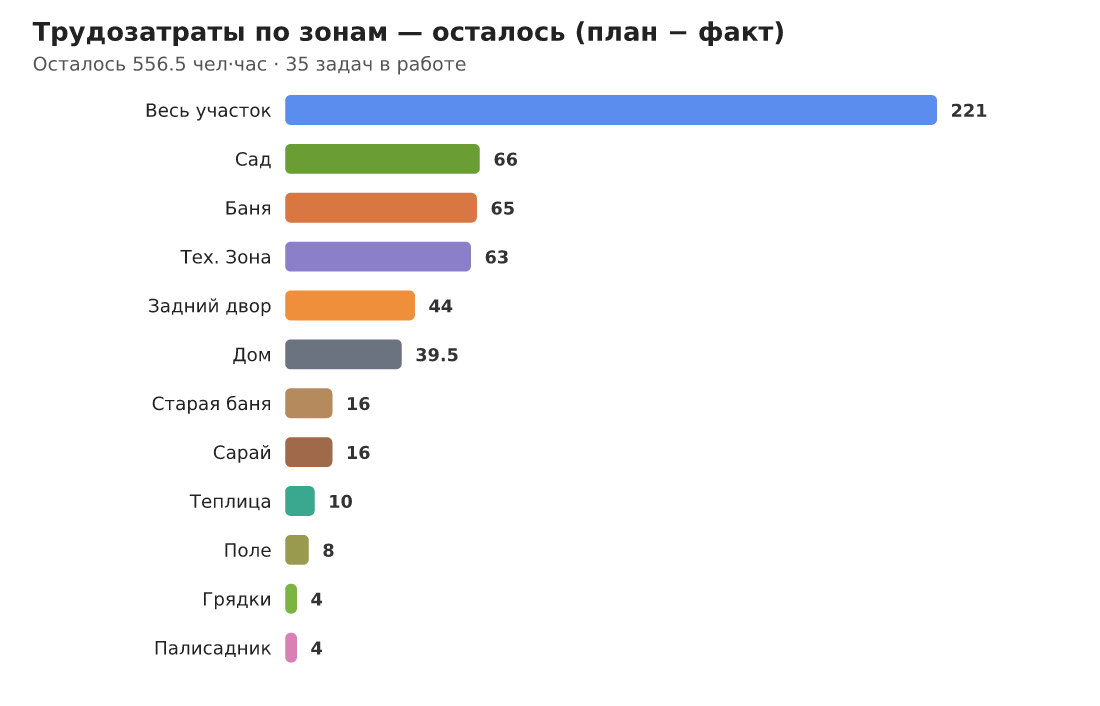

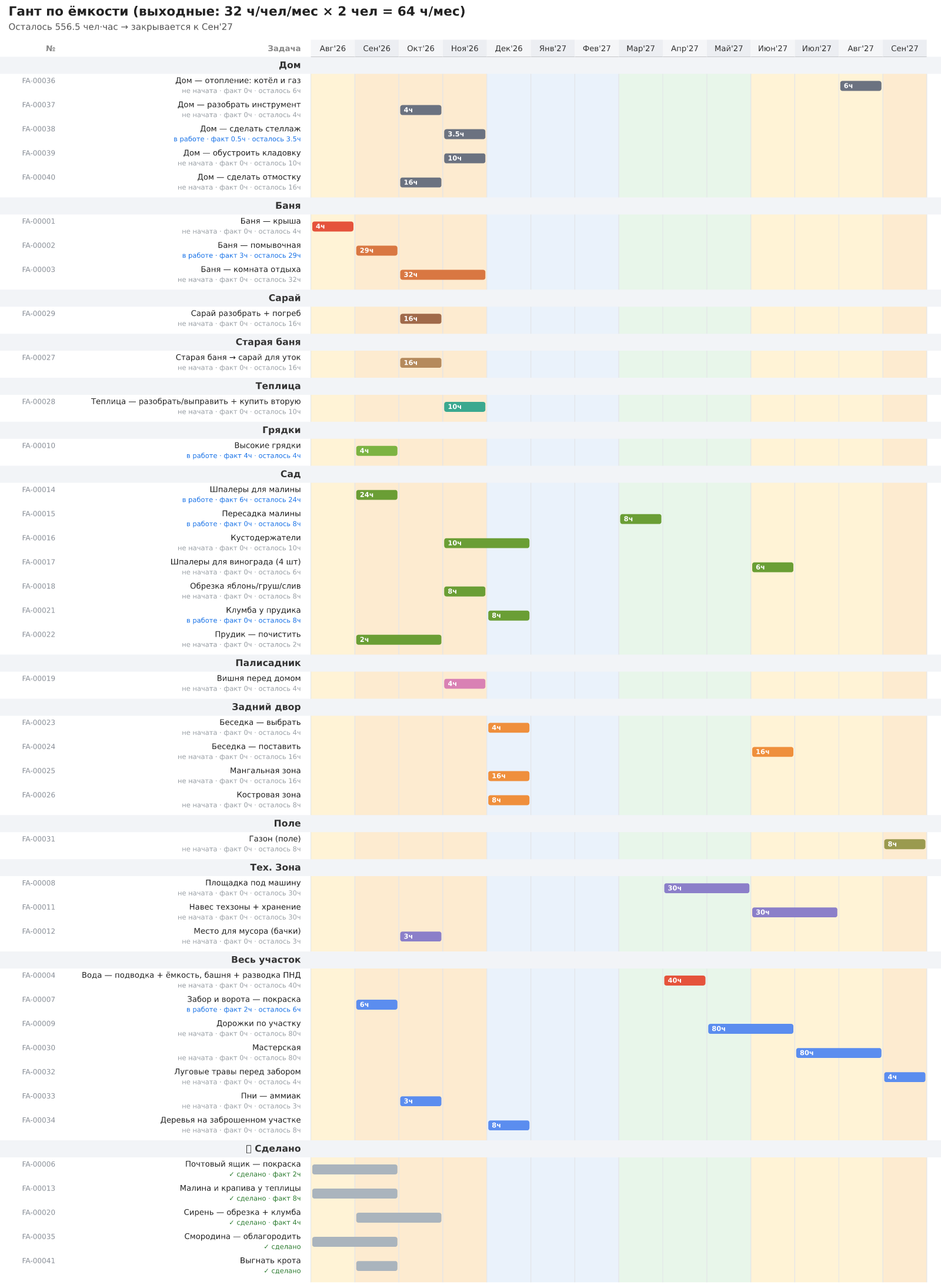

Нажми на номер — задачи отфильтруются по этой зоне.
1Главный дом · Дом — задач 5, 40 ч
2Парковка (гравий) · Тех. Зона — задач 3, 63 ч
3Кустарники / фундамент вокруг дома · Дом — задач 5, 40 ч
4Цветник / клумба · Палисадник — задач 1, 4 ч
5Беседка (крытая) · Задний двор — задач 4, 44 ч
6Мангальная зона / летняя кухня · Задний двор — задач 4, 44 ч
7Баня / гостевой дом · Баня — задач 3, 65 ч
8Фруктовый сад (молодые деревья) · Сад — задач 7, 66 ч
9Клумба с декор-кустами у забора · Палисадник — задач 1, 4 ч
10Хозпостройка / сарай · Сарай — задач 1, 16 ч
11Костровая зона (круглое мощение) · Задний двор — задач 4, 44 ч
12Гараж / мастерская · Тех. Зона — задач 3, 63 ч
13Хозблок / сарай для инвентаря · Сарай — задач 1, 16 ч
14Компостная яма · без привязки
15Плодовые деревья (запад) · Сад — задач 7, 66 ч
16Поле с посадками · Поле — задач 1, 8 ч
17Прямоугольная теплица · Теплица — задач 1, 10 ч
18Арочная (тоннельная) теплица · Теплица — задач 1, 10 ч
19Огородные грядки · Грядки — задач 1, 4 ч
20Плодовые деревья и кусты (восток) · Сад — задач 7, 66 ч
